1El parque está a más del 90 de su ejecución y se prevé que cinco, de las siete explanadas, sincronicen con el SEN a finales de agosto.En las llanuras de la carretera Guantánamo-Niceto Pérez, a lo largo de 32 hectáreas de terreno, se levanta el parque solar fotovoltaico denominado 20 MW Subestación, uno de los proyectos de Gobierno para incrementar la capacidad de generación en el país, y la eficiencia energética a partir de fuentes renovables.

La instalación, con capacidad máxima de 21,8 MWp (megavatios pico), no solo aportará energía durante las horas del día, sino que, una vez terminado, tendrá la capacidad de seguir produciendo electricidad durante la noche, gracias a un sistema de acumulación que le permitirá generar hasta 15 MW en el horario nocturno.

DSC 8035"Esta obra no sería posible sin la colaboración de tantas empresas, obreros y profesionales, cada uno aportando su experiencia en diferentes áreas", señala Tamara Blanco, jefa del proyecto.

La Licenciada Tamara Margarita Blanco Domínguez, jefa del proyecto, lleva, al detalle, cada proceso del parque.

“Estamos trabajando a todo ritmo, desde los primeros movimientos de tierra hasta los actuales trabajos de montaje de paneles y conexión de las instalaciones eléctricas. Ya estamos en la fase final de interconexión y, si todo va según lo planeado, más del 50 por ciento del parque comenzará a generar energía antes de que termine este mes de agosto”.

Desde que comenzó la construcción en noviembre de 2024, el parque solar ha sido un hervidero de actividad. Operarios, ingenieros y técnicos se movilizan entre las explanadas, donde los paneles solares van ganando terreno.

3El número total de paneles a instalar se acerca a los 42 mil 855.El parque está compuesto por siete explanadas, cada una de ellas con 230 mesas, lo que implica la instalación de 4 mil 380 pilares y más de 6 mil paneles solares en cada explanada. Para poner esto en perspectiva, el número total de paneles a instalar se acerca a los 42 mil 855.

Cada mesa solar está conectada a inversores ubicados en el centro del parque, que son los encargados de transformar la energía generada por los paneles en electricidad utilizable. La energía generada es luego transmitida por un sistema de cables soterrados hacia una subestación que, cuando esté completamente interconectada, permitirá que el parque forme parte del Sistema Electroenergético Nacional (SEN).

La importancia de la obra va más allá de la cantidad de energía que producirá, asegura Blanco Domínguez. “Este parque fotovoltaico no solo aliviará la presión sobre las centrales termoeléctricas, sino que contribuirá de manera significativa a la reducción de la dependencia de combustibles fósiles al país. Aunque no sustituirán el sistema eléctrico existente, su aporte para la provincia será principalmente en el horario diurno, cuando la radiación solar es más intensa”, aclara.

Uno de los aspectos destacados de este parque es el trabajo de nivelación y preparación del terreno en la explanada siete. Esta explanada fue, de hecho, uno de los puntos más desafiantes debido a la necesidad de reorientar las terrazas.

“Las terrazas originales iban hacia el norte, pero para que los paneles solares reciban la mayor cantidad de radiación, debían ser orientados hacia el sur. Fue un trabajo de precisión, pero gracias a los estudios de terreno y a la dedicación del equipo de topógrafos, pudimos hacerlo sin necesidad de utilizar canteras externas”, explica Blanco, agradeciendo especialmente a los topógrafos del Micons por su labor.

DSC 4Desde el centro de control se termina el empalme de la fibra óptica.Además de la complejidad técnica, el proyecto se ha visto marcado por un fuerte componente humano. Más de 600 trabajadores conforman un equipo que trabaja con dedicación, superando las horas y los imprevistos para que el parque se termine lo antes posible. Entre ellos, los 38 operarios que trabajarán en la Subestación.

“Desde el inicio, cada trabajador fue familiarizándose con los detalles del terreno y con la ubicación exacta de cada mesa, cable y panel. Es diferente cuando eres parte activa de la construcción, cuando no solo trabajas sobre lo hecho, sino que contribuyes a crear lo que será tu futuro lugar de trabajo. Esto genera un compromiso especial con el proyecto”, reconoce.

La obra avanza de manera constante, con las brigadas trabajando para asegurar que todo esté listo y poder iniciar la generación de energía. Beatriz Costafreda, jefa del equipo operativo de la UEB Centro de Operaciones, es una de las encargadas de garantizar la conexión final entre el parque y la subestación 110/34 de Guantánamo.

“La tarea de nuestra brigada es realizar el tendido de la línea de interconexión. No tenemos horarios fijos, porque el compromiso es garantizar que todo esté preparado en el menor tiempo posible", asegura.

Especialistas de Santiago de Cuba están a cargo de la parte de automatización y comunicaciones. Ese equipo se encarga de asegurar que todo el sistema de control, incluyendo la fibra óptica que conecta los paneles solares con el centro de operaciones, funcione perfectamente.

Fernando Calvin, al frente de la tropa santiaguera puntualiza: “Estamos conectando los sistemas de comunicación que permitirán monitorear el parque en tiempo real, asegurando su buen funcionamiento”.

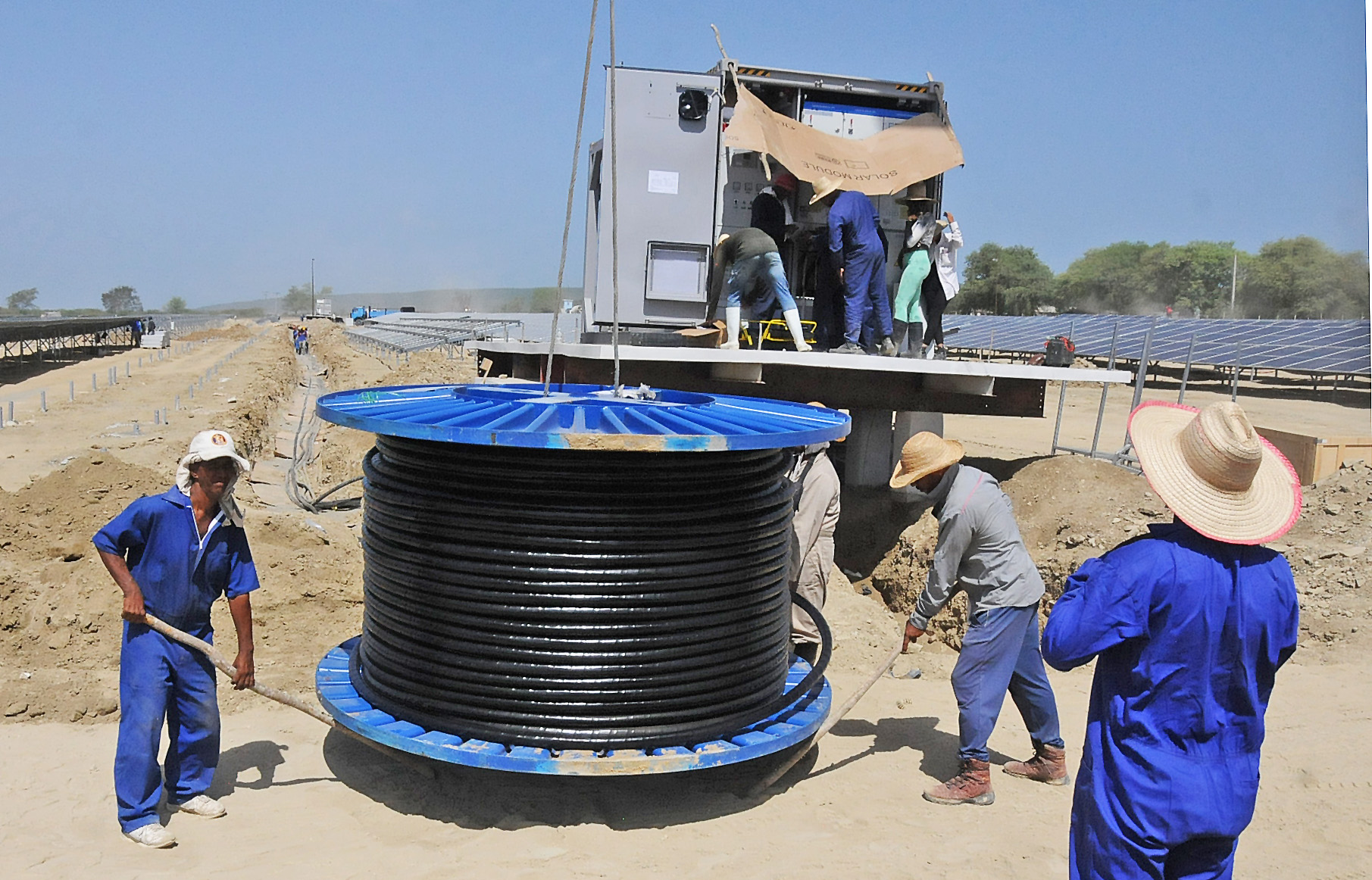

10Avanza el soterrado de la fibra óptica. El desarrollo de este ambicioso proyecto es posible gracias al esfuerzo conjunto de múltiples entidades. A la cabeza de la construcción está el Contingente Braulio Coroneaux, dirigido por Gecons, que ha sido clave en la ejecución de esta obra. A ellos se suman más de una veintena de empresas, como Copextel, Cubiza Santiago y la Empresa de Automatización Integral, entre otras.

El compromiso de los trabajadores, y la colaboración entre entidades han sido factores importantes para avanzar en la ejecución del proyecto. Alejandro Lescaille Valiente, al frente del Contingente Braulio Coroneaux, comparte su perspectiva sobre la magnitud del proyecto.

“Este parque es más grande que los anteriores en los que hemos trabajado en otros municipios, como el de Jesús Lores, en Imías, Los Siguatos, en San Antonio del Sur, pero nunca con este tipo de estructura. Sin embargo, ya le hemos tomado el pulso, y ahora estamos montando hasta 15 mesas al día, y eso nos acerca cada vez más a la meta”, explica Lescaille.

El Parque Solar Subestación es solo una pieza de un rompecabezas mucho mayor. En toda la provincia, otros parques están en construcción. Todos forman parte de un ambicioso programa nacional que busca instalar mil megawatts (MW) de energía renovable en dos años, complementando la generación de las centrales termoeléctricas y sustituyendo progresivamente la electricidad producida con combustibles fósiles.
